EV自宅充電工事の完全ガイド|費用・業者・設置場所・補助金まで
更新 2026.10.17さわちゃん
EVを自宅で充電できるようにしたいと思っても、「3kWと6kWはどちらがいい?」「工事はいくら?」「どこに頼む?」「コンセントはどこに付ける?」と、工事前に決めることがいくつもあります。
私の自宅には、建売住宅を購入した時点で200V・3kWのEV充電用コンセントが付いていました。その後、2019年式の日産リーフe+を購入し、約5年間この設備で自宅充電を続けています。
充電自体には大きく困っていませんが、コンセントの位置は「自分で決められるなら別の場所にした」と感じています。今ゼロから工事するなら、私なら車の真後ろを第一候補にします。
この記事では、戸建て住宅でEVの自宅充電工事を検討する人向けに、設備・費用・業者・設置場所・工事時期・補助制度をどの順番で考えればよいか整理します。詳しい比較や失敗例は、それぞれの子記事へ分けています。
記事のポイント
- 自宅充電工事は、設備→設置場所→業者→見積もり→工事時期→補助制度の順に確認すると整理しやすい
- 私は約5年間3kWを使っており、今も基本は3kWで足りると感じている
- ただし3kWと6kWの差額が5万円程度なら、将来性を考えて6kWも選択肢に入れる
- 工事費は総額だけでなく、配線距離・分電盤・設置方法などの条件を見る
- 設置場所は「届くか」ではなく、毎回のケーブル動線まで実車で確認する
- 補助制度を使う場合は、発注や工事より前に最新の公式条件を確認する
結論|EV自宅充電工事は6つの順番で決める
自宅充電工事は、最初から「業者を探して見積もりを取る」と考えるより、先に自分の条件を整理した方が進めやすいです。
- 3kW・6kWなど必要な充電設備を決める
- 普段の駐車位置と充電口から設置候補を決める
- 施工実績のある業者へ相談する
- 見積書の内訳と追加工事の条件を確認する
- 納車日から逆算して工事時期を決める
- 補助制度があるか、発注前に確認する
設備や設置位置が曖昧なままだと、業者ごとに見積条件が変わり、金額を比較しにくくなります。
なお、この記事は主に戸建て住宅の普通充電工事を対象にしています。集合住宅やV2Hは、管理規約や設備規模など確認事項が大きく変わるため、ここでは深掘りしません。
最初に決めるのは3kWか6kWか
自宅の普通充電では、3kWと6kWのどちらを選ぶかで設備や工事条件が変わります。
日産の案内では、普通充電には3kWと6kWがあり、6kWは3kWのおよそ2倍の速度で充電する方式です。2019年式リーフe+と同じZE1の62kWh車では、条件付きの目安として3kW約24.5時間、6kW約12.5時間と案内されています。
ただし、普段の自宅充電では毎回0%から100%まで充電するわけではありません。
約5年使った私には3kWで足りている
私は200V・3kWを約5年間使ってきました。基本は夜間に充電し、普段は週1回、多いときで週2回です。この使い方では、今のところ3kWで大きく困っていません。
一方で、帰宅が遅く翌朝早く出るときには、6kWなら便利だと思ったことがあります。
モル
3kWで足りるかは、毎晩どれだけ回復させたいかで考えると判断しやすいよ。
差額5万円程度なら6kWも選択肢に入れる
今ゼロから選ぶなら、私はまず3kWを考えます。ただ、3kWが10万円、6kWが15万円のように差額が5万円程度なら、今後もっと大容量のEVへ乗り換える可能性も考えて、6kWを選ぶかもしれません。
【合わせて読みたい:自宅充電に6kW充電は必要?3kWを5年使った結論 →】
費用は「いくら」より見積もりの条件を見る
EV充電工事の費用は、コンセントや充電器の本体価格だけでは決まりません。
トヨタの充電設備工事費シミュレーターでも、充電設備の種類、壁面・スタンドなどの設置方法、分電盤からの距離、契約容量などを条件として入力する仕組みになっています。
つまり、同じ200Vの自宅充電でも住宅によって必要な工事が変わります。
- 分電盤から駐車場までの配線距離
- 露出配線・隠ぺい配線・地中配線などのルート
- 分電盤や契約容量の確認
- 壁付けか、ポール・スタンド設置か
- 3kWか6kWか
- 壁貫通や基礎などの追加工事があるか
私の感覚では、3kWのコンセント工事で10万円程度なら大きな抵抗はありません。15万円を超えると「なぜこの金額になるのか」は慎重に確認したいです。
ただし、これは相場を断定する数字ではなく、あくまで私が支払う側ならどう感じるかという基準です。高いか安いかは、内訳と工事条件を見て判断します。
【合わせて読みたい:EV充電工事の見積もりは高い?10万円・15万円は妥当か →】
業者は種類より施工実績・説明・価格で選ぶ
自宅充電工事の主な相談先は、ディーラー、地元の電気工事業者、EV充電工事の専門業者、ハウスメーカーなどです。
| 相談先 |
向いているケース |
| ディーラー |
EV購入と一緒に相談したい |
| 地元の電気工事業者 |
近くの施工業者へ直接相談したい |
| EV充電工事の専門業者 |
EV特有の設備や設置位置まで相談したい |
| ハウスメーカー |
新築・リフォームと一緒に進めたい |
私自身は、業者の種類に強いこだわりはありません。選ぶなら、安心感とEV充電工事の施工実績があり、そのうえで価格に納得できる業者を優先します。
また、住宅のコンセント増設や専用回路の敷設などは、電気工事士の資格が必要な電気工事に当たります。自分で安易に施工せず、資格を持つ施工者へ依頼する前提で考えます。
【合わせて読みたい:電気自動車の充電コンセント工事はどこに頼む?業者選びの注意点 →】
設置場所は実車で充電する動作まで再現する
私が設置工事で一番重視してほしいのは、コンセントや充電器の位置です。
建売住宅を買ったとき、EV用200Vコンセントが付いていること自体は購入前から分かっていました。将来EVに乗るかは分からなかったので、「付いていてもいいか」くらいの感覚でした。
その後リーフe+を購入したときも、自宅にEV用コンセントがあることを販売員へ伝え、「充電できるだろう」と考えていました。実際に車を駐車し、充電口までケーブルを接続して確認するところまではしていません。

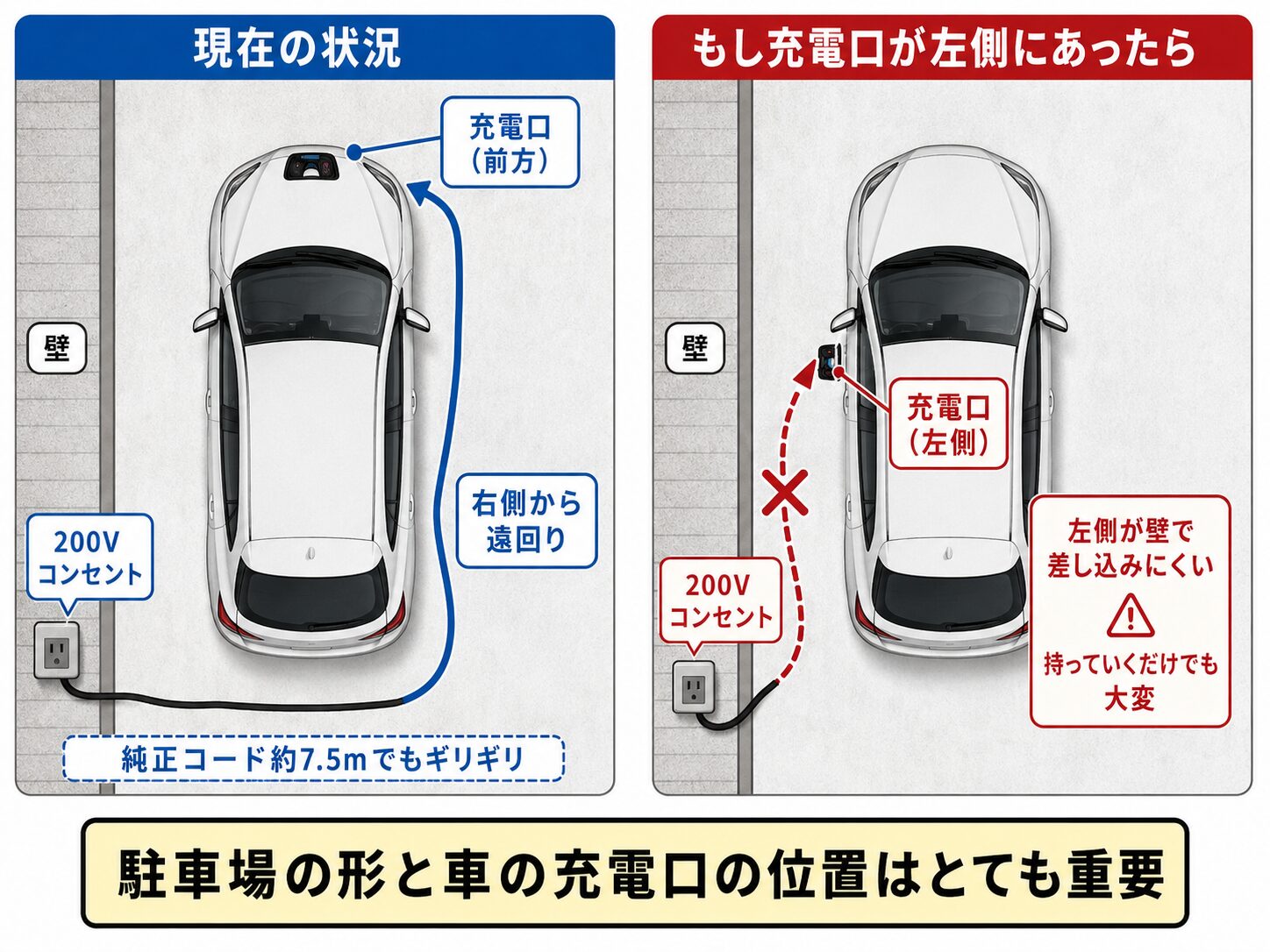

結果として、コンセントは駐車場の左後方、リーフの充電口は車体前方にあります。さらに車の左側には壁があるため、約7.5〜8mの充電ケーブルを車の後ろ→右側→前方へ回しています。
ケーブルが届くことと、毎回使いやすいことは別です。
モル
「届く」だけで決めると、毎回の遠回りが小さなストレスになりやすいよ。
今なら車の真後ろを第一候補にする
今の家で新しく設置するなら、私は車の真後ろを第一候補にします。左前も候補ですが、右側はカーポートの柱があり、ケーブルの取り回しで邪魔になりそうなので避けたいです。
工事前には、充電口の位置だけでなく、壁・門柱・雨どい・カーポートの柱・自転車・家族の通路まで確認した方がよいと思います。
【合わせて読みたい:EV自宅充電工事で後悔しないために|5年使って分かったコンセント位置の決め方 →】
納車が決まったら工事準備を早めに始める
EVの納車日が決まっているなら、充電工事は直前まで待たずに相談を始める方が安心です。
工事そのものだけでなく、現地確認、見積もり、設備の手配、業者との日程調整に時間がかかることがあります。補助制度を使う場合は、申請の順番も加わります。
目安としては、納車の1か月前くらいから相談を始め、間に合わない場合の公共充電場所も確認しておくと余裕があります。
私の場合はコンセントが最初からあったため、納車前に工事をした経験はありません。この部分は私の工事体験ではなく、準備を逆算するための考え方として整理しています。
【合わせて読みたい:EVの自宅充電工事は納車の何日前?設置期間と準備の順番 →】
補助金は発注・工事より前に確認する
EV充電設備には、国や自治体の補助制度が実施されることがあります。
ただし、年度によって対象設備、申請期間、必要書類、発注・工事のタイミングが変わります。
2026年10月10日現在、次世代自動車振興センターの令和7年度補正予算「戸建て住宅充電用コンセント」は申請提出期間を終了しています。
今後別の募集や自治体制度を利用する場合も、工事を先に進めず、最新の公式条件を確認してください。
補助金は使えれば助かりますが、補助対象に合わせるために設置位置や設備を無理に変えて、毎日の使い勝手が悪くなるのは避けたいところです。
【合わせて読みたい:EV自宅充電工事の補助金は使える?対象設備と申請前の確認ポイント →】
私なら今ゼロから工事するならこうする
約5年間、自宅の200V・3kWで充電してきた今の私が、同じ家でゼロから工事するとしたら次のように考えます。
| 項目 |
今の私の判断 |
| 充電出力 |
基本は3kW。差額5万円程度なら6kWも検討 |
| 予算感 |
3kWで10万円なら抵抗は少ない。総額15万円を超えたら内訳を慎重に確認 |
| 設置場所 |
車の真後ろを第一候補。左前も検討 |
| 業者 |
種類にはこだわらず、施工実績・安心感・価格で判断 |
| 屋外対策 |
雨や紫外線への保護、ケーブル収納まで一緒に考える |
ポイントは、設備単体で正解を決めるのではなく、何年も繰り返す充電動作まで含めて選ぶことです。
工事を頼む前の最終チェックリスト
- 普段の駐車向きと充電口の位置を確認した
- 3kW・6kWのどちらが生活に合うか考えた
- 設置候補から充電口まで、実際のケーブル経路を確認した
- 壁・門柱・雨どい・カーポート・自転車・家族動線を確認した
- 分電盤や契約容量を工事業者に確認してもらう
- 見積書の内訳と追加費用が発生する条件を確認する
- 納車日から逆算して工事日程を確認する
- 補助制度を使うなら、発注や工事前に公式条件を確認する
- 雨・紫外線対策とケーブル収納も決める
特に設置場所は、工事後に変えようとすると再工事になります。見積もりを取る前の段階で、一度「帰宅して車を停め、ケーブルを取り出し、充電口へ接続する」動作を頭の中だけでなく実際に再現してみるのがおすすめです。
まとめ|EV充電工事は毎日の使いやすさまで考えて決める
EVの自宅充電工事で決めることは多いですが、順番に整理すれば難しくありません。
設備→設置場所→業者→見積もり→工事時期→補助制度の順で確認し、それぞれ必要なところだけ詳しい子記事を読む形にすると判断しやすくなります。
私自身、3kWの充電速度には大きな不満はありません。一方で、コンセントの位置は、約5年間使った今でも「最初から選べるなら変えたい」と感じています。
工事費だけで決めず、車を停めたあと毎回どう充電するかまで考えておくことが、長く使いやすい自宅充電設備につながると思います。
参考にした公式情報
